💬 카톡 📞 전화 💰 견적

설치 하루 전 공장에서 전화가 왔습니다 | 안성시 피시방 책상 시공

지난 글에서 철거하고 실측까지 했습니다.
이번엔 책상 들어가는 날입니다.
근데요.

설치 하루 전, 공장에서 전화가 왔습니다

실측하고 발주 바로 넣었습니다.
그때 납기 문제없다고 회신 받았습니다.
근데 하루 늦어진답니다.
금속 레이저 가공이 밀렸다고요.
설치예정일보다 금속이 하루 늦습니다.
답이 안 나옵니다.
아~ 난감합니다.

급하게 전화를 돌립니다

점주님.
인테리어팀.
피시 설치팀.
피시팀은 책상 끝나자마자 들어온답니다.
다음날 일정 있어서 연기 안 된답니다.
마음이 급해집니다.
금속집에 전화합니다.
책상 위에 들어가는 휴대폰 충전기 레이저 가공부터 먼저 안 되냐고요.

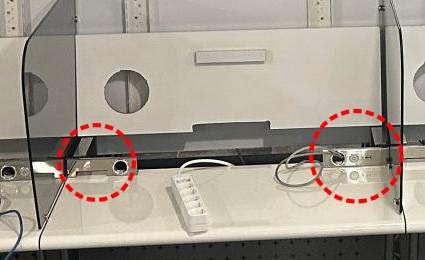

피시방 책상 하단 알루미늄 서스의 휴대폰 충전기 타공 위치
문제의 알루미늄 서스 — 표시된 곳이 충전기 타공 자리

레이저 가공업체는 전화를 안 받습니다

선반공장 레이저 가공업체.
안 받습니다.
받을 때까지 겁니다.
살려달라고 했습니다.
안 된답니다.
무조건 일정 맞춰야 하는데요.
충청도에서 가까운 경기도면 왕복 6시간입니다.
왜 이러냐고.
살려달라고.
별짓을 다해도 안 된답니다.

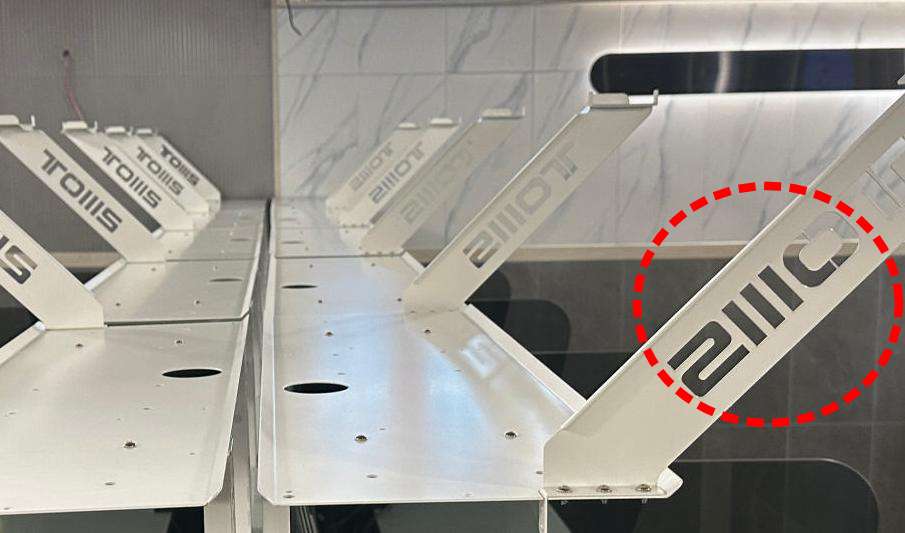

피시방 책상 선반 브라켓 헤드셋걸이 로고 레이저 각인
문제의 헤드셋걸이 레이저 가공 — 매장 로고 각인 부분

결국 쪼개서 갑니다

가능한 제품으로 먼저 시공합니다.
다음날 레이저 집에서 타공한 거 받아서 추가 작업.
의자 납품.
그리고 선반 헤드셋걸이 추가 장착.
현장 끝나고 다음날 다른 현장 있습니다.
큰일입니다.

설치 당일 오전은 평화로웠습니다

자재 양중하고.
점심 먹고 왔습니다.
그 순간부터 지옥이 시작됐습니다.

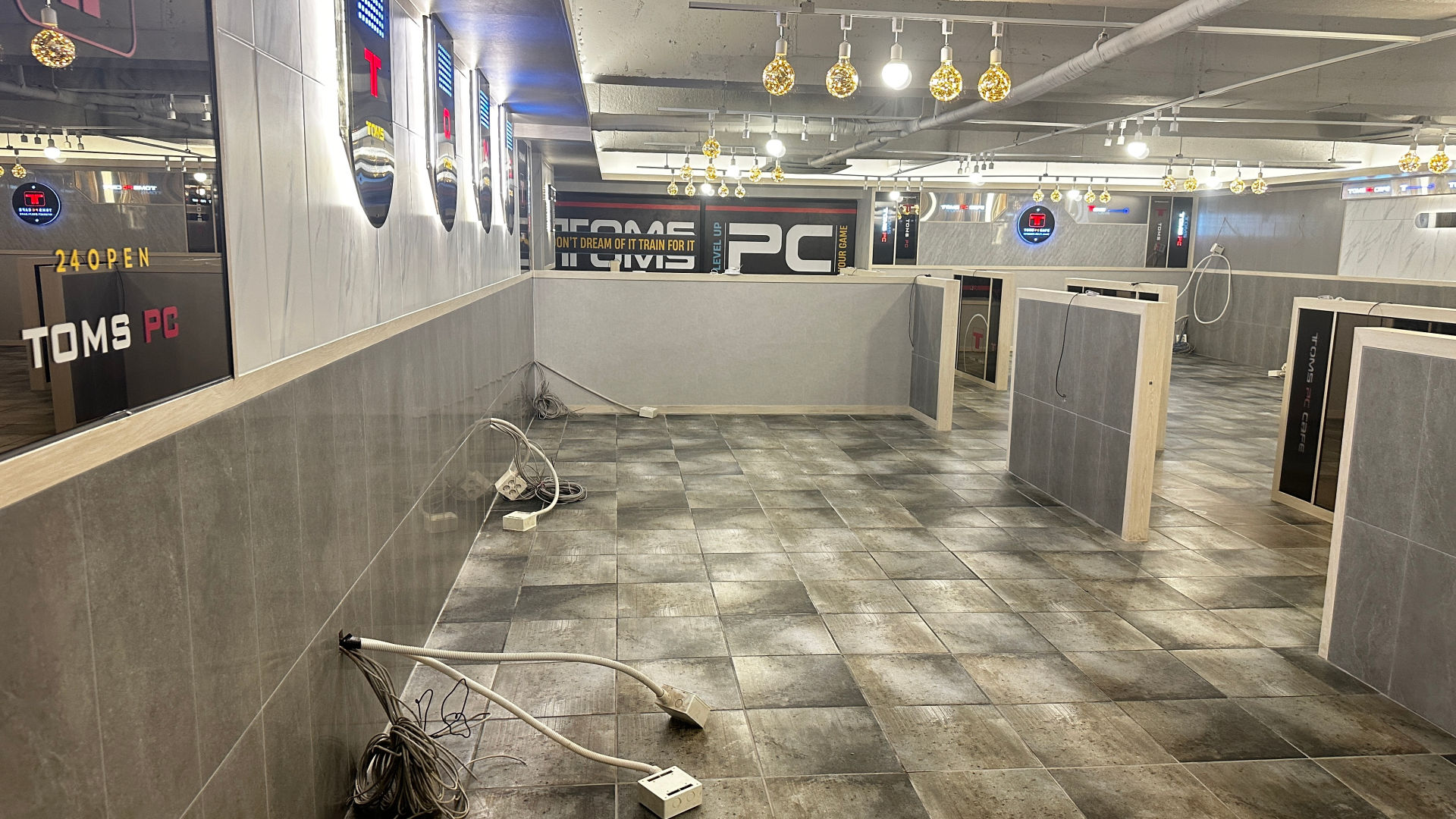

타일·목공 완료된 피시방 매장 시공 전 상태

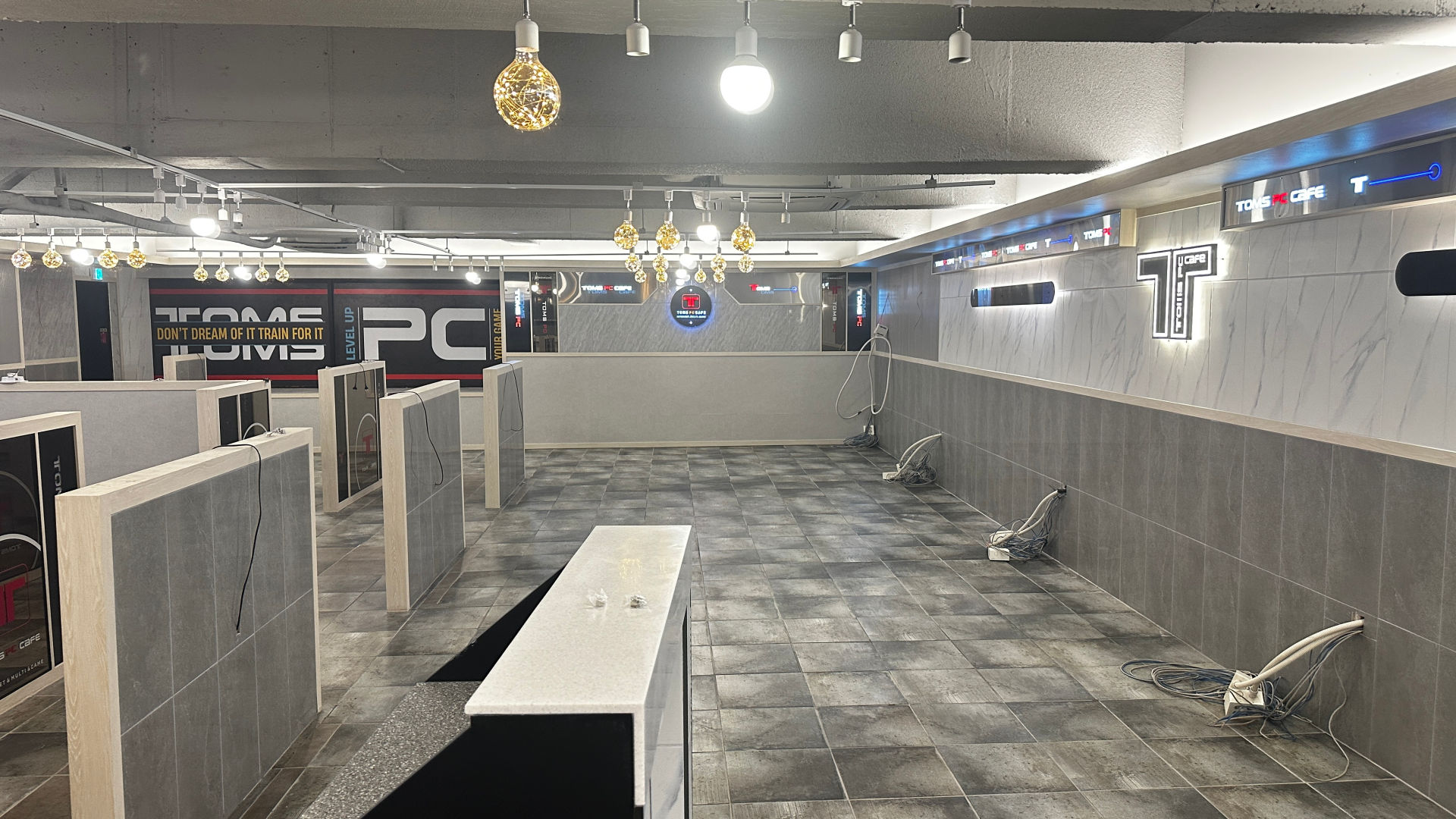

피시방 책상 자재 양중 완료된 매장

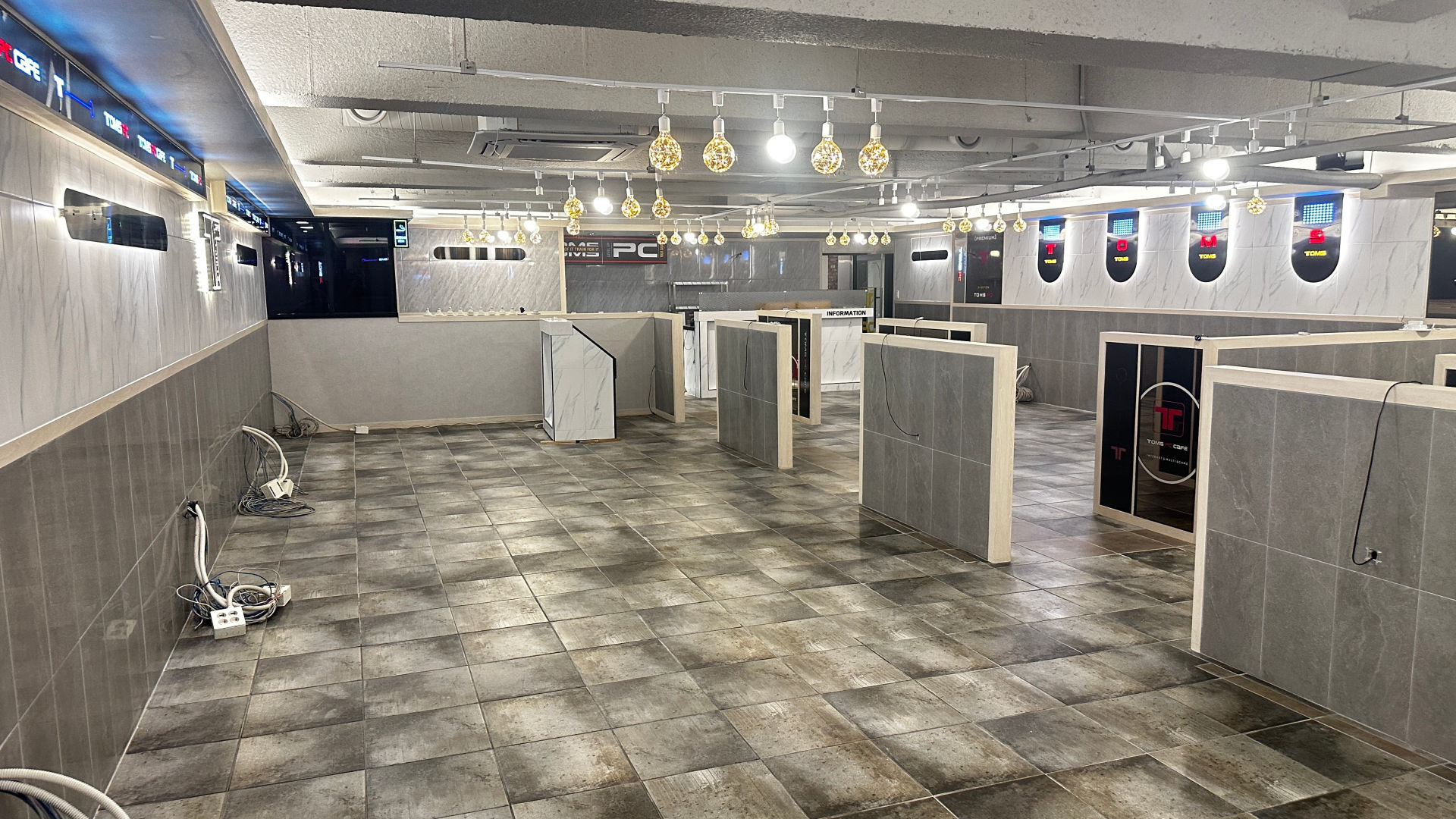

피시방 책상 시공 준비 중인 현장

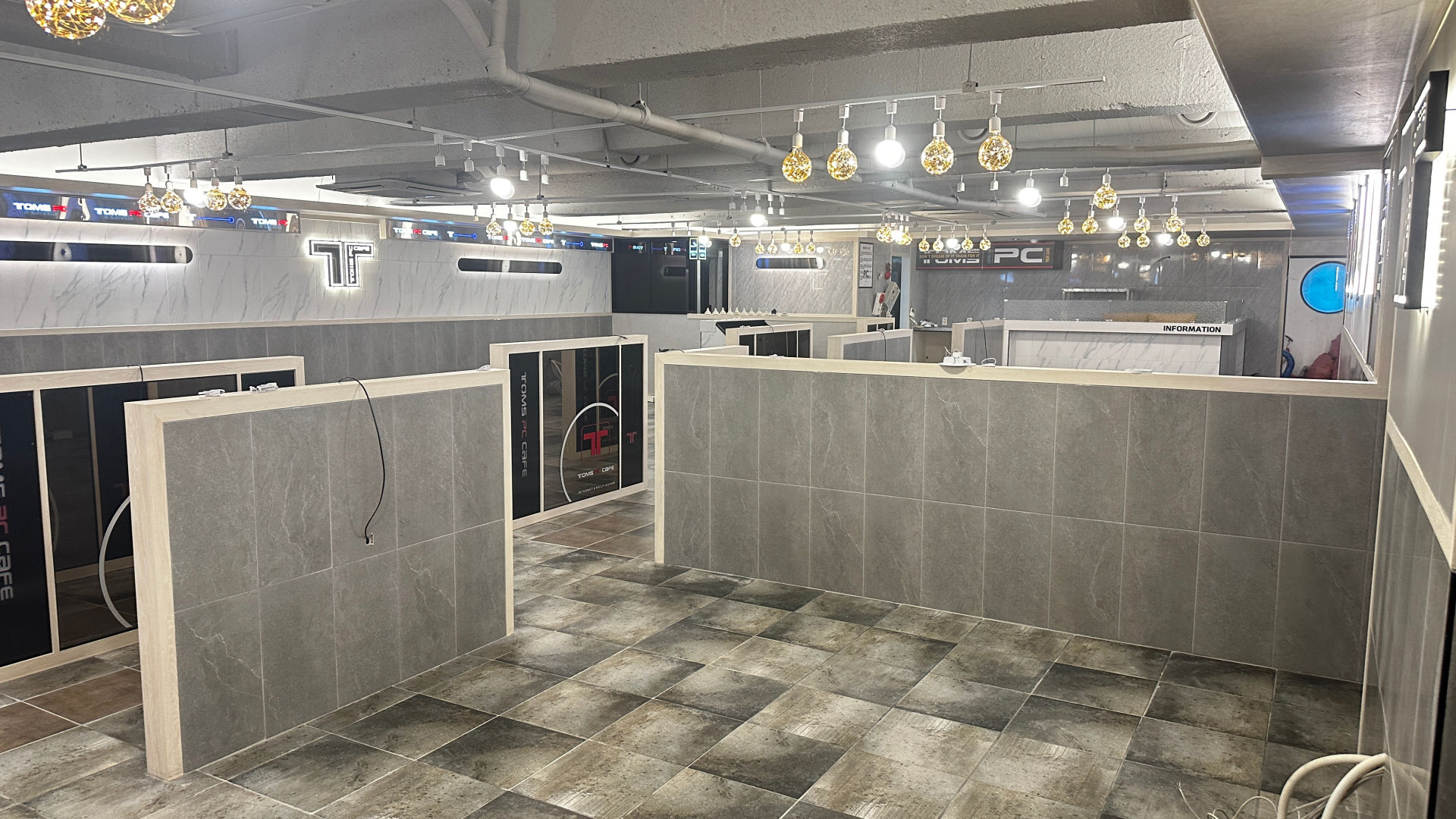

피시방 리모델링 책상 설치 시작 전

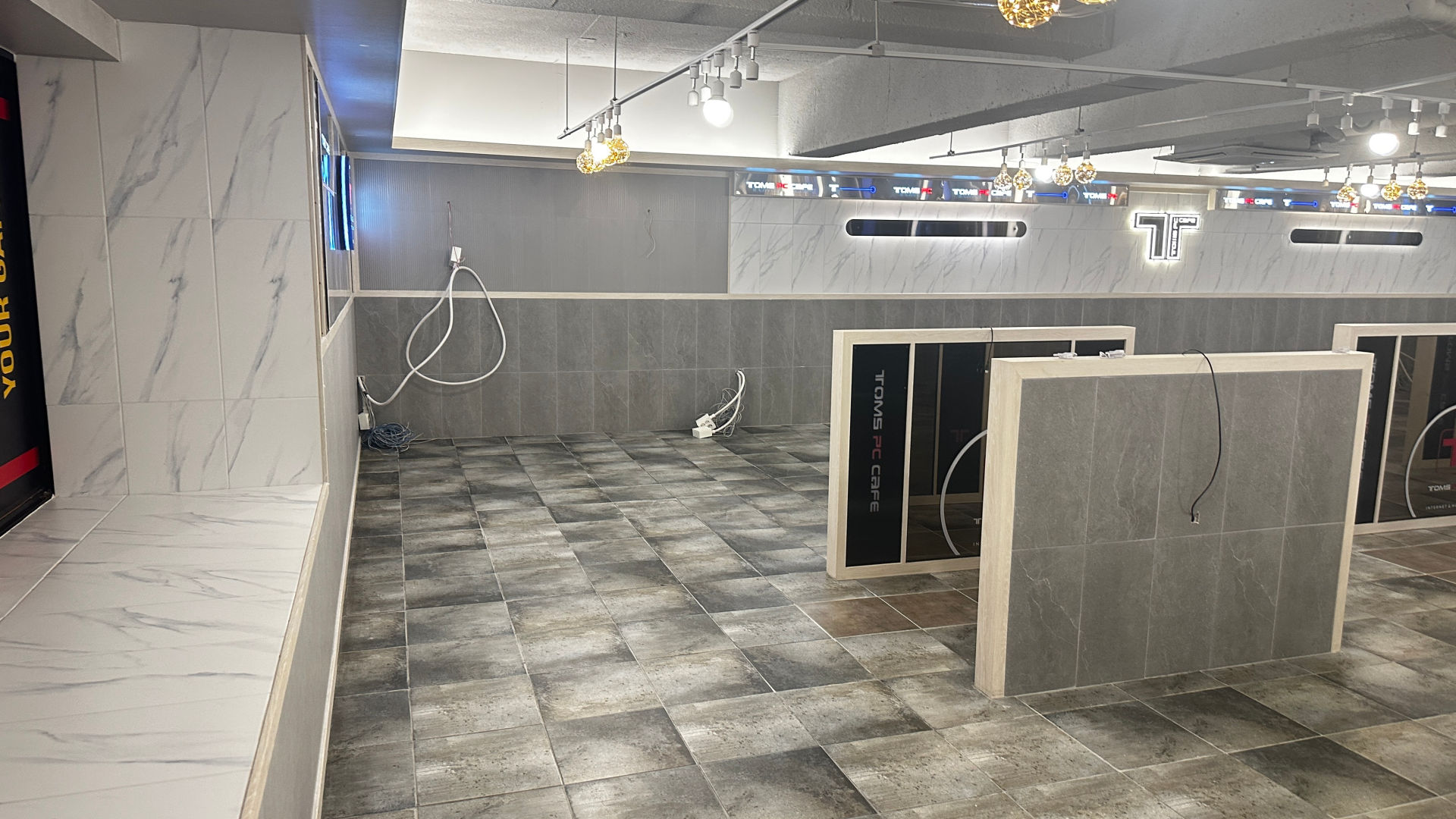

피시방 책상 기초 설치 시작 단계

평화로웠던 오전 현장

느닷없이 전기업체 3명

책상은 설치해 나가는데.
전기업체에서 3명이 온 겁니다.
책상 설치 전에는 넓습니다.
설치하는 순간부터는 정해진 통로로만 다녀야 합니다.
책상을 뛰어넘을 순 없으니까요.

나사만 2천 개입니다

책상 기초 설치하고.
유리, 선반, 브라켓, 각종 고정나사.
합치면 나사만 2천 개가량 됩니다.
선반은 치수별로 분류해야 합니다.
나머지 인원이 피스 체결하는 동안 선반 조립합니다.
나사도 3가지라 종류별로, 구역별로 정하면서 진행합니다.
그래야 불량을 쉽게 검수할 수 있습니다.

문제는 전기가 아니었습니다

전기팀 이후에.
에어컨 2명.
필름 2명.
간판 2명.
냉장고, 집기류 3명.
아!!!!….
연장근무 3시간 추가 확정.
사람이 많아서 통로를 드나들 수가 없습니다.
전기 공사하면서 소방 때문에 불을 주기마다 끄고.
환장할 뻔했습니다.
어찌 되었든 연장근무 덕에 저녁에 모든 자재를 퀵서비스로 수령 후 설치를 완료했습니다.

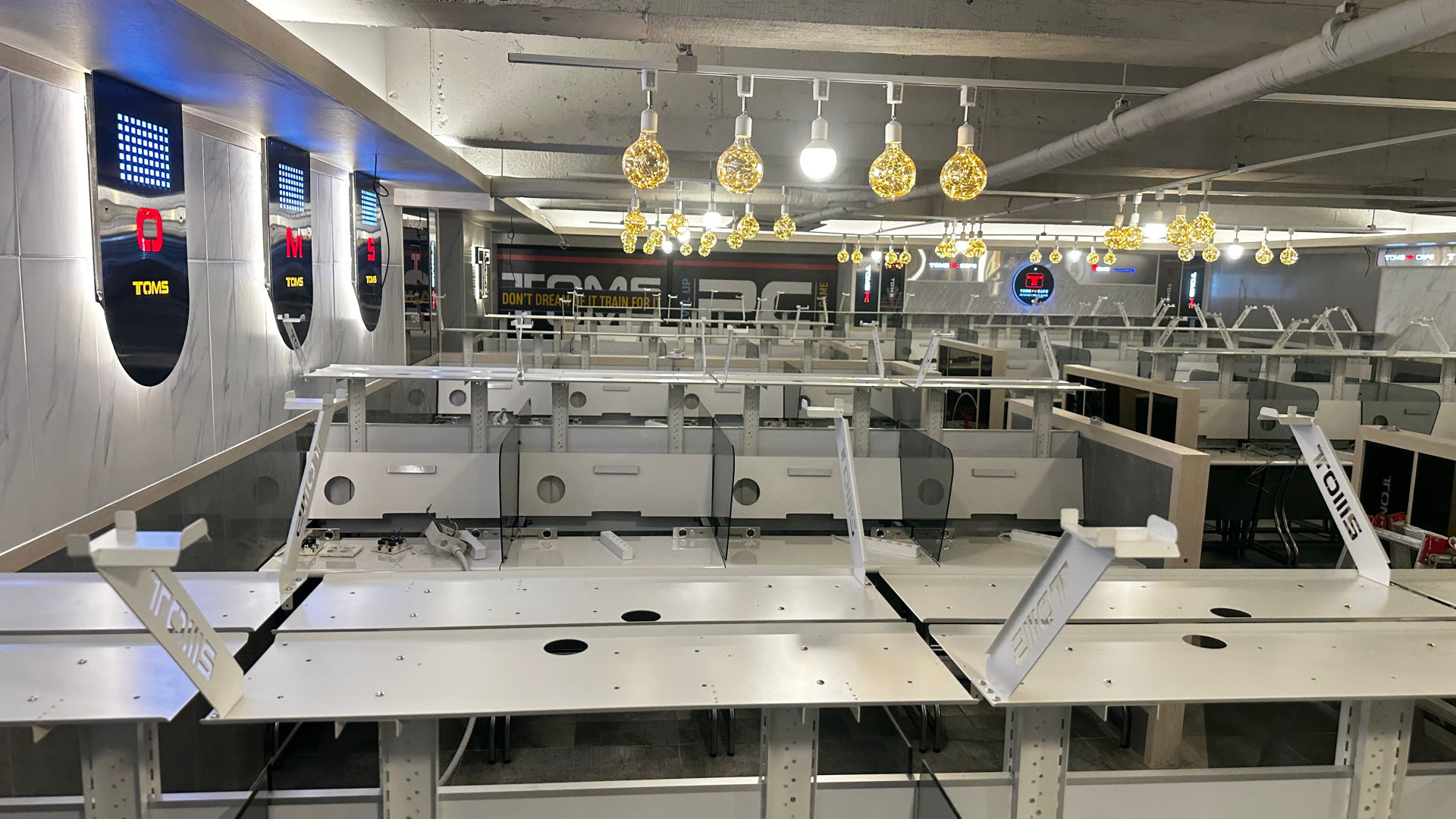

피시방 책상 시공 완료 전경 1
피시방 책상 시공 완료 전경 2

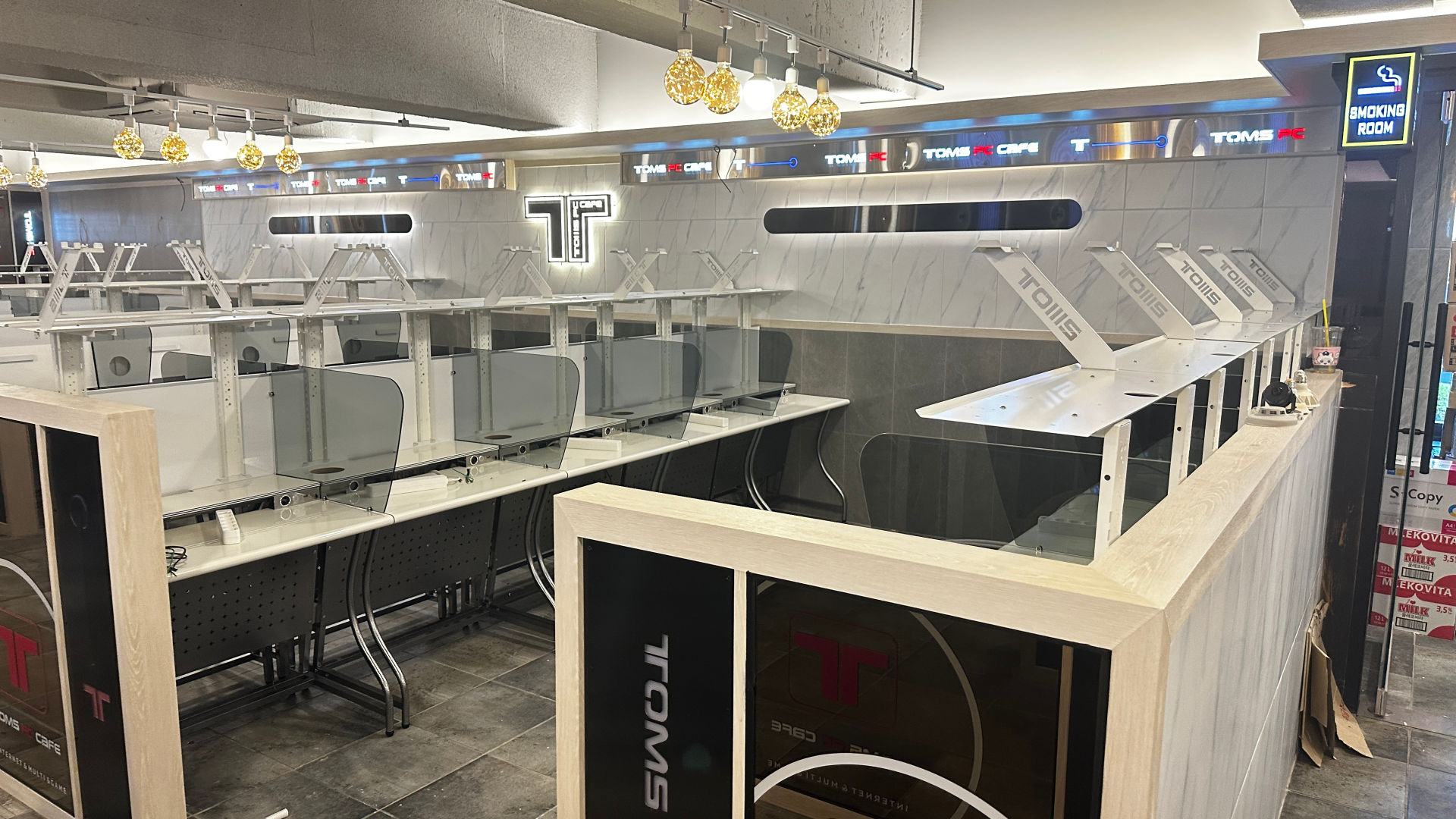

피시방 책상 선반 설치 완료

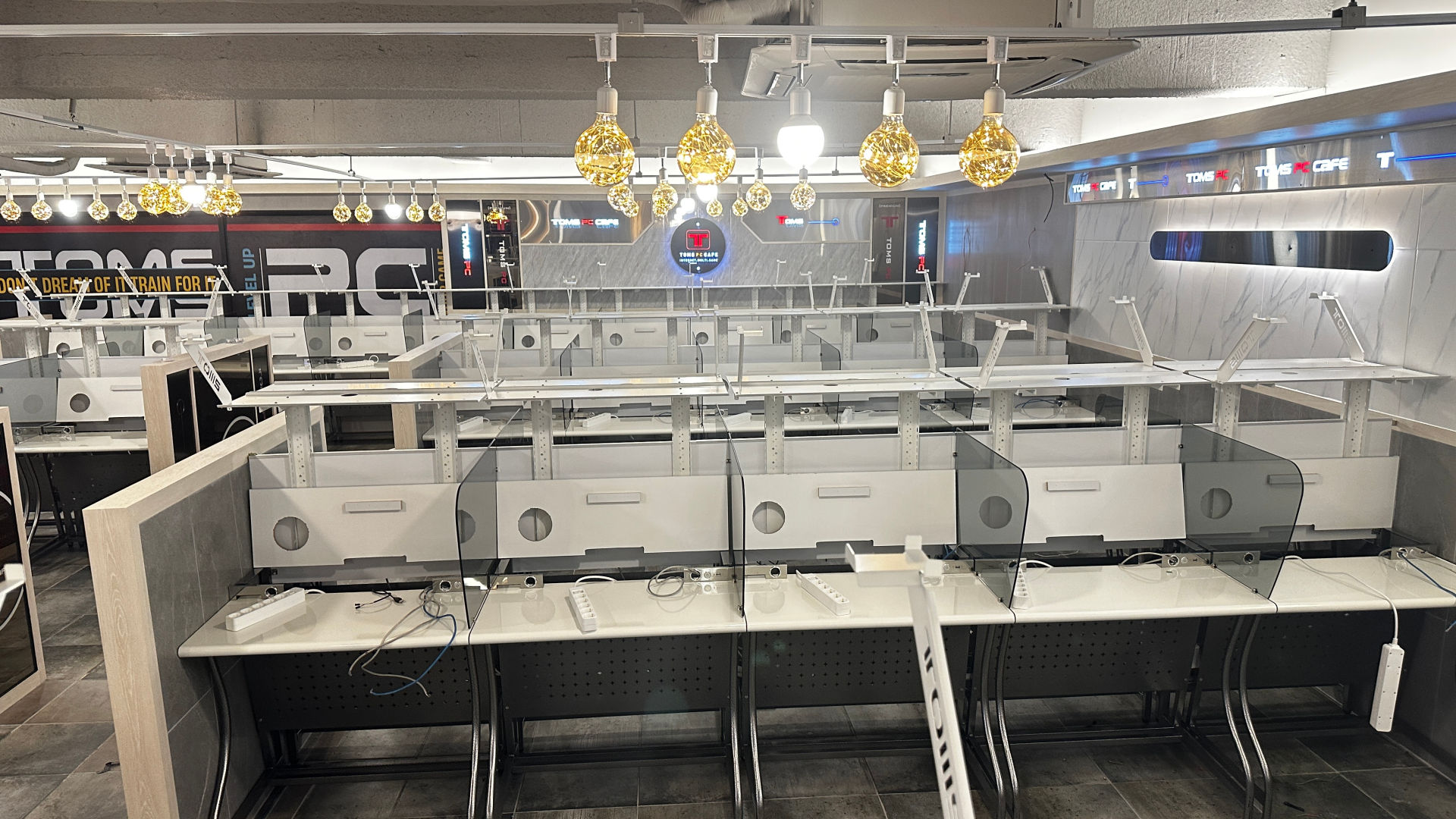

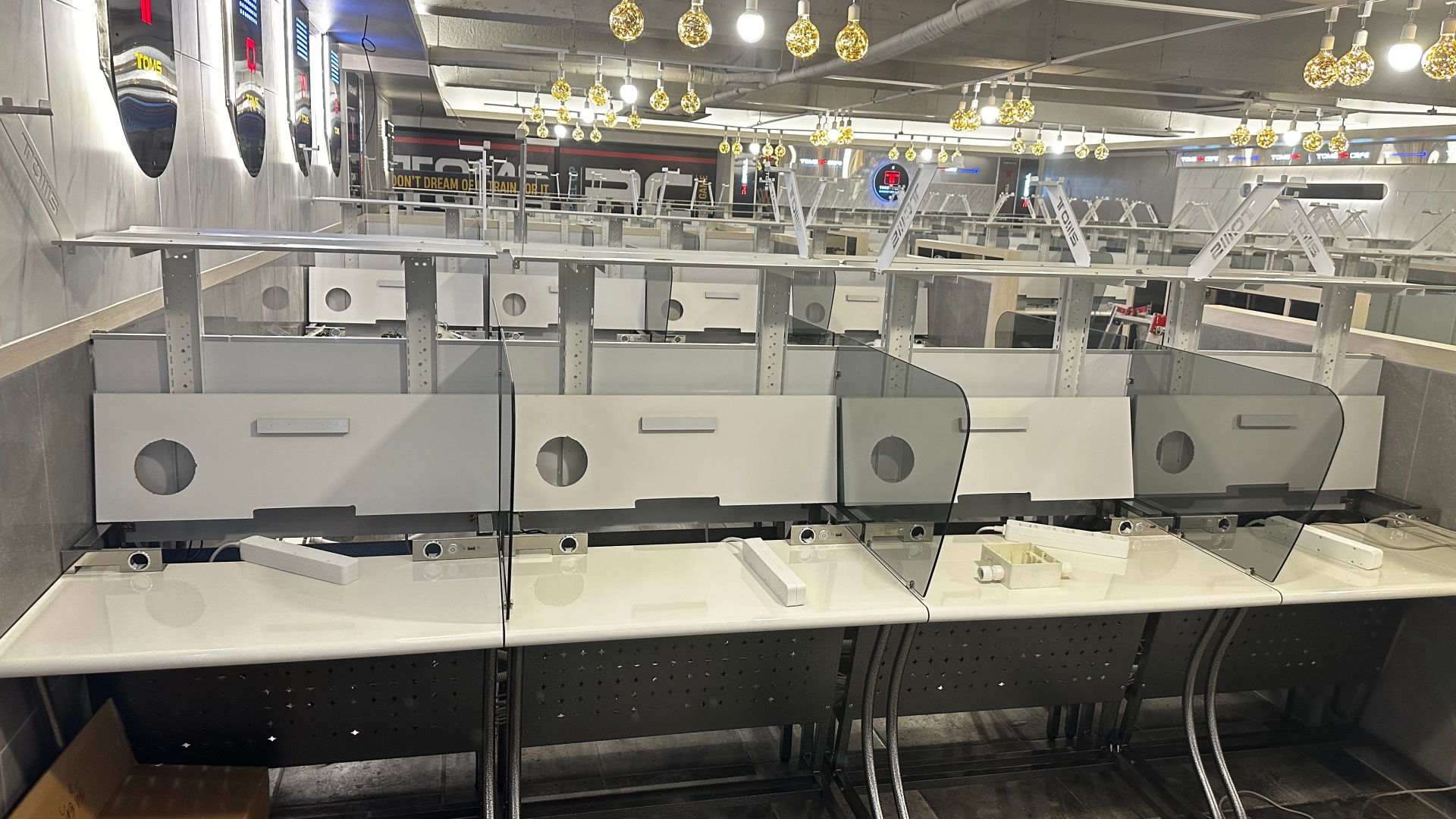

피시방 책상 유리 시공 완료

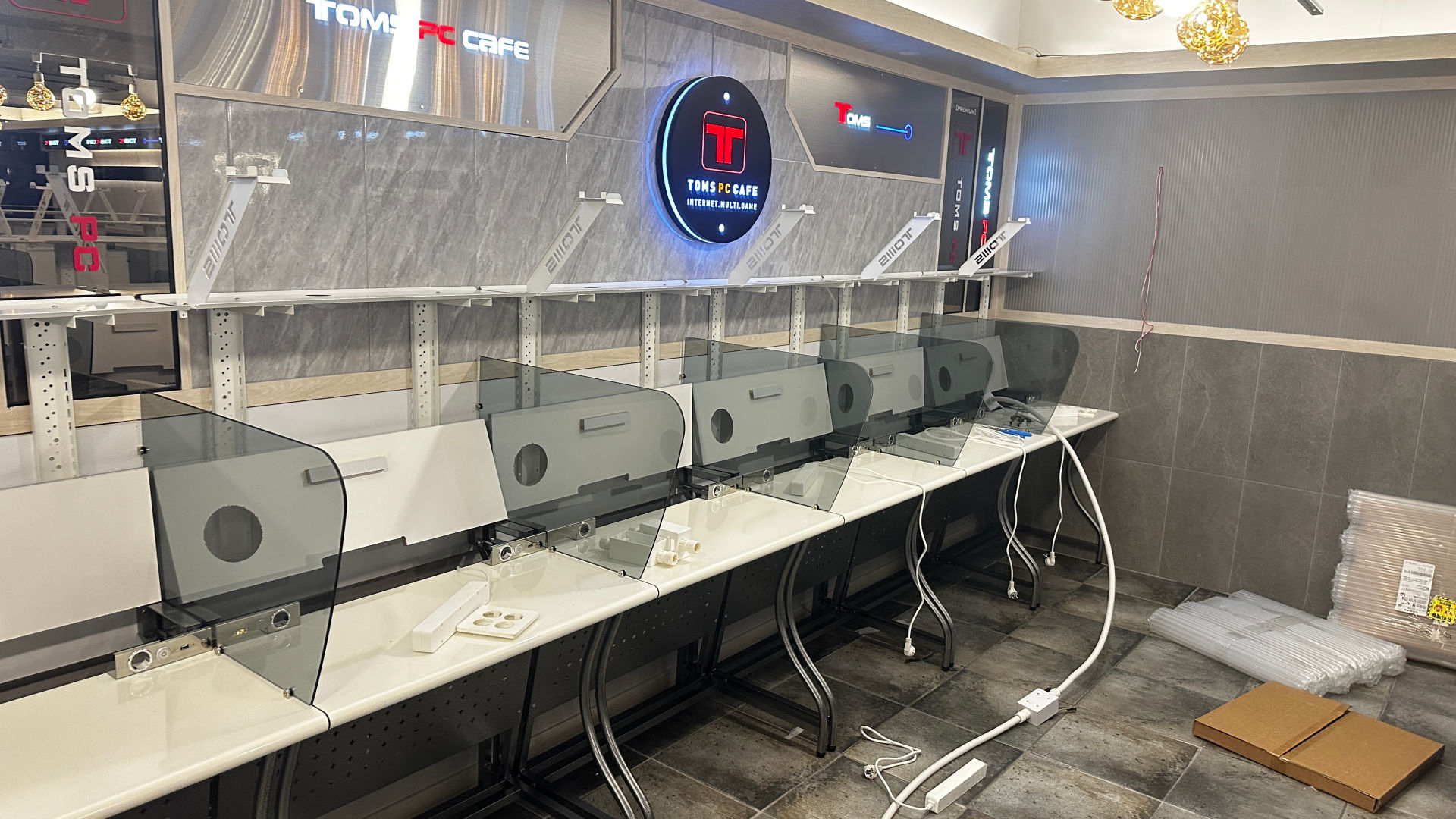

피시방 책상 브라켓 고정 상태

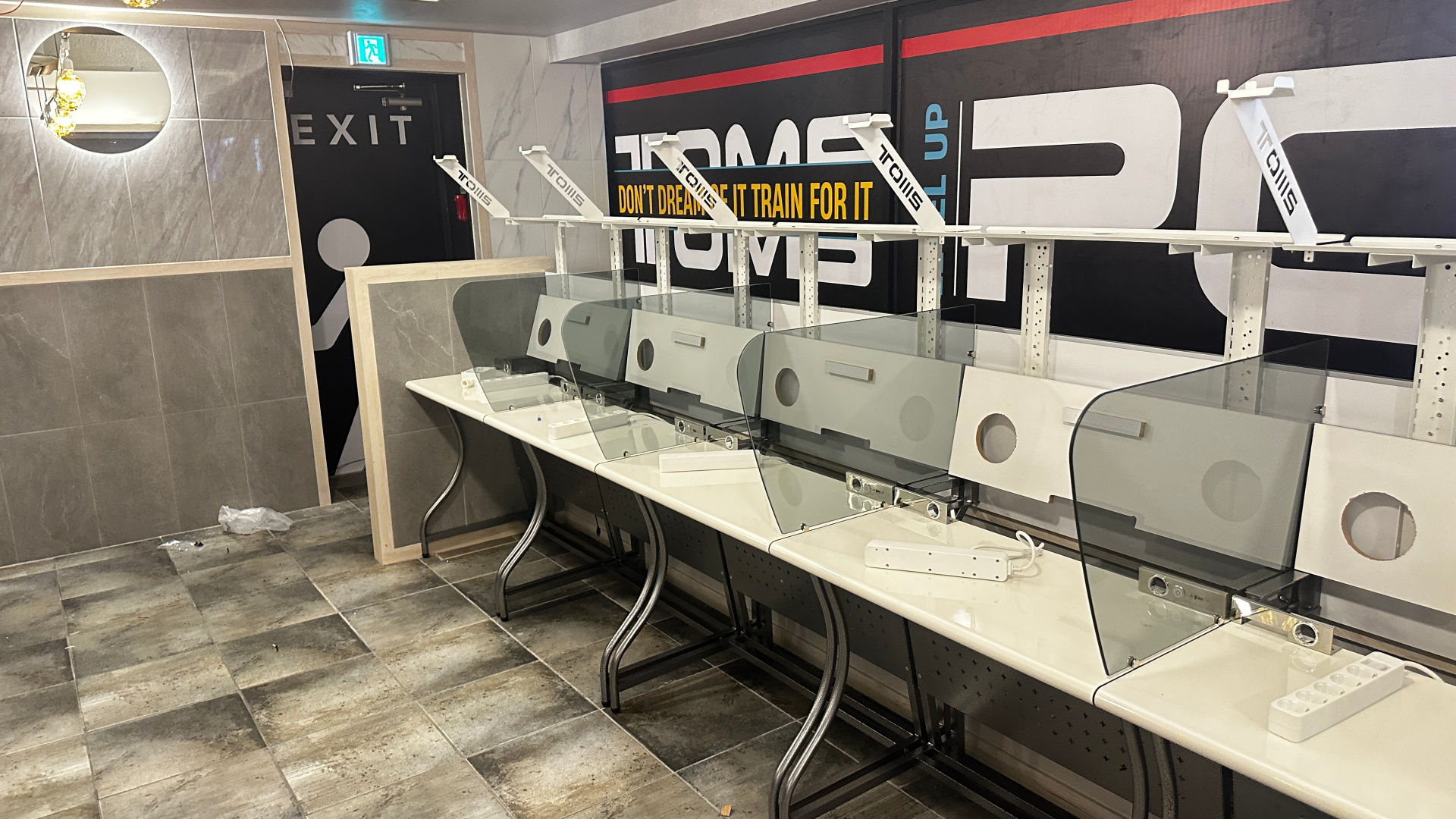

피시방 책상 열 배치 완료

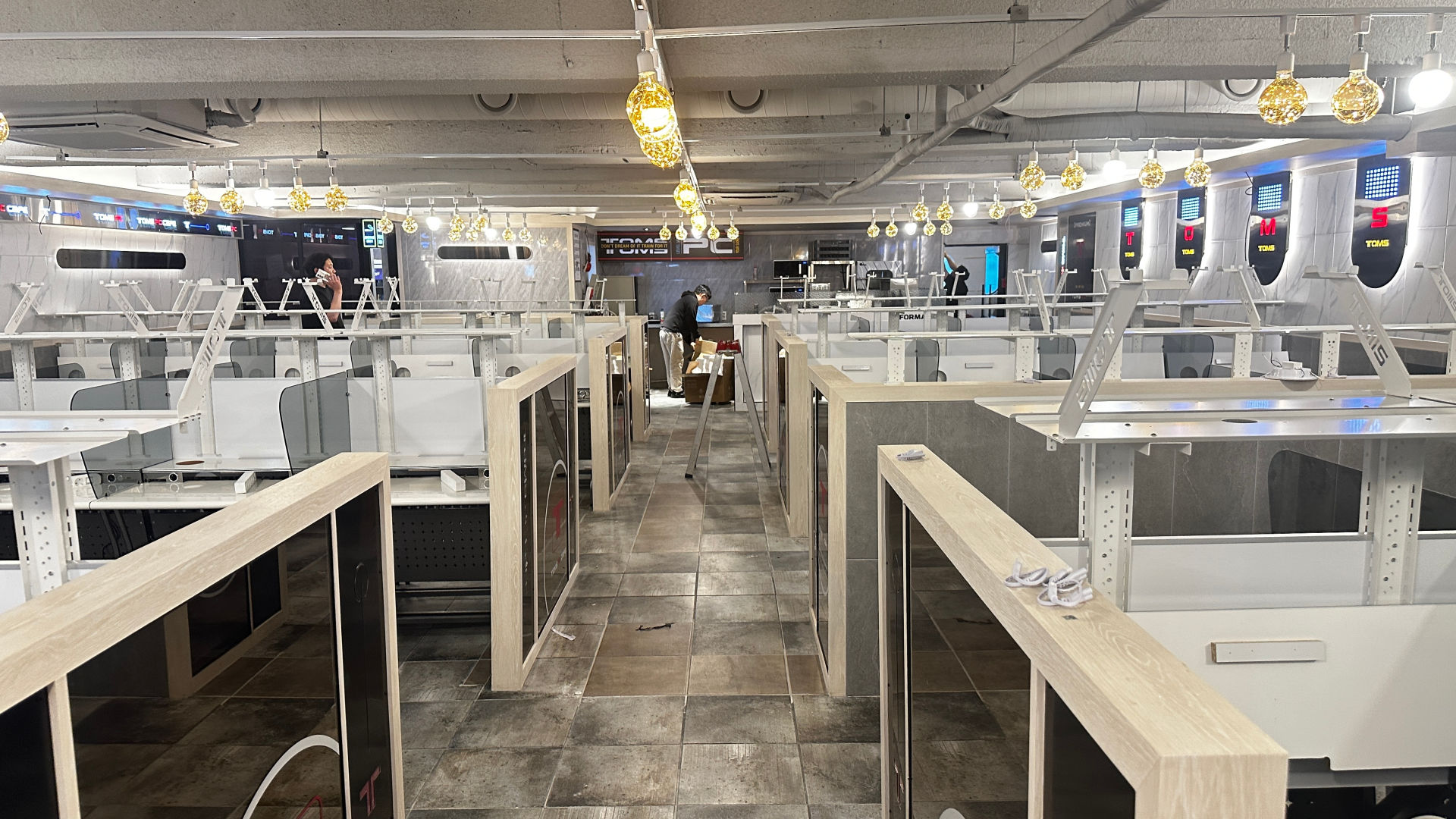

피시방 책상 시공 마감 상태

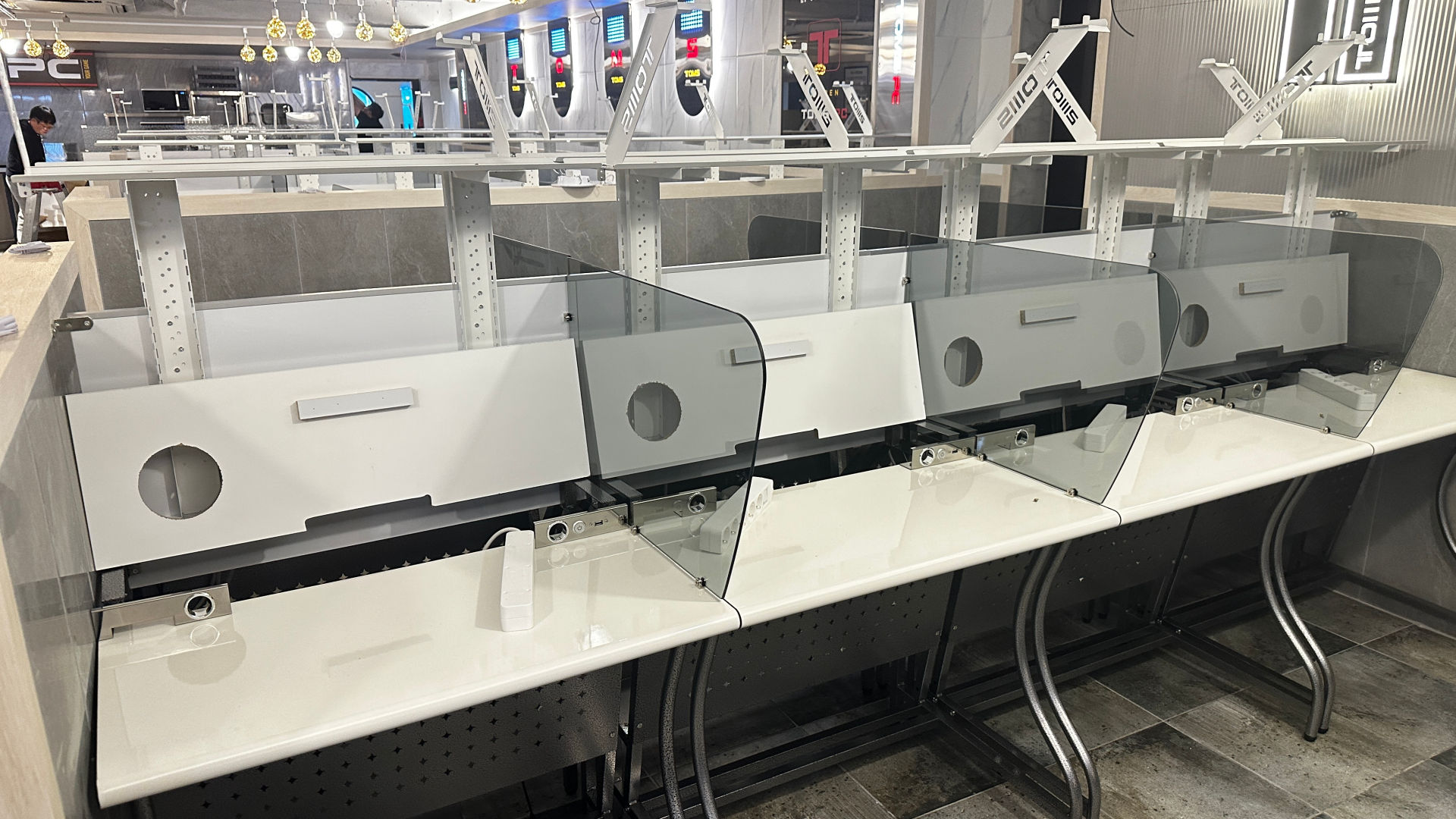

피시방 책상 헤드셋걸이 브라켓 장착 상태

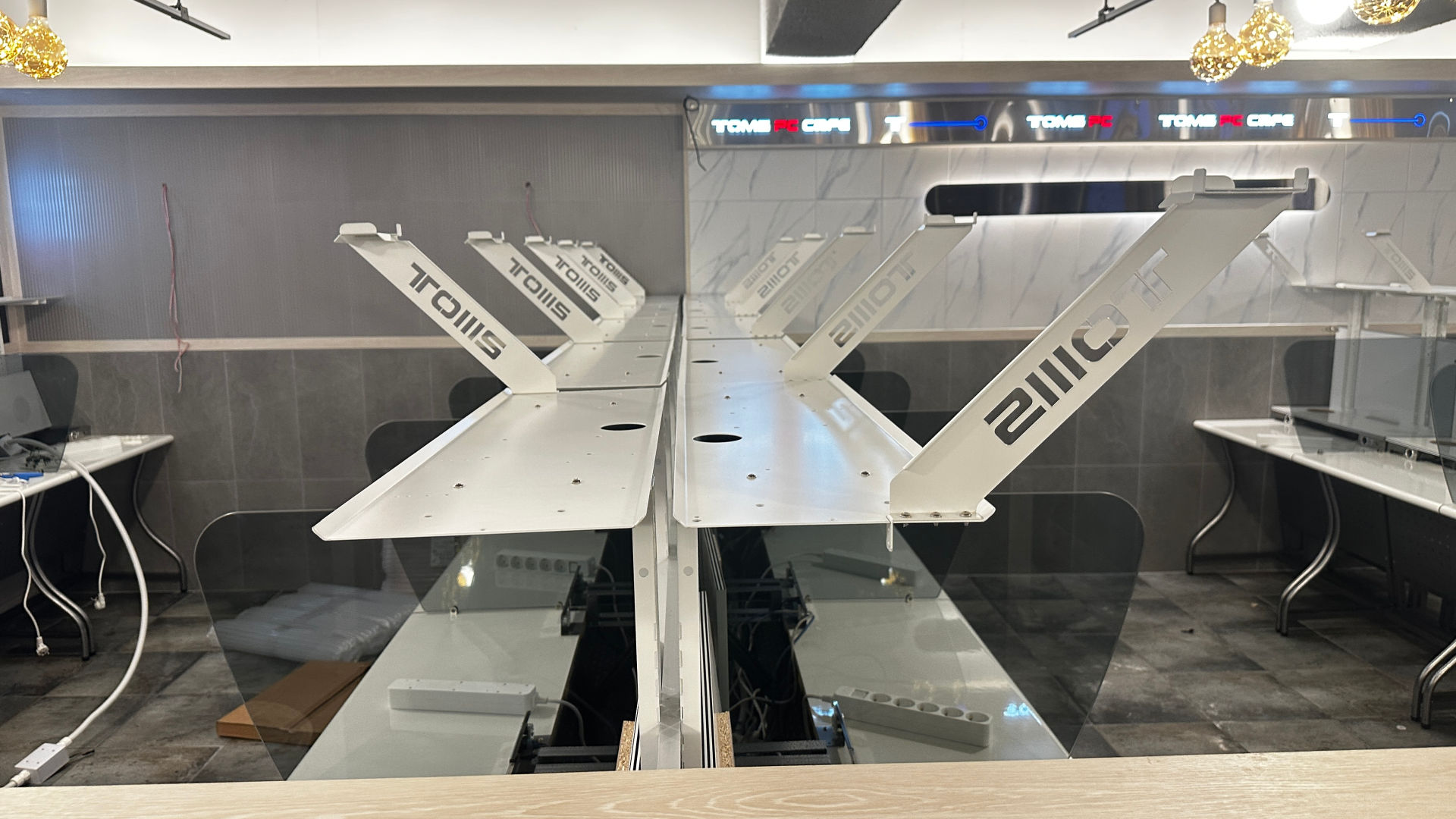

피시방 책상 선반 브라켓 설치 완료 전경

책상 시공 완료

이틀 후, 의자까지

의자 납품했습니다.
점검하고 누락 부분 체크하고 철수했습니다.

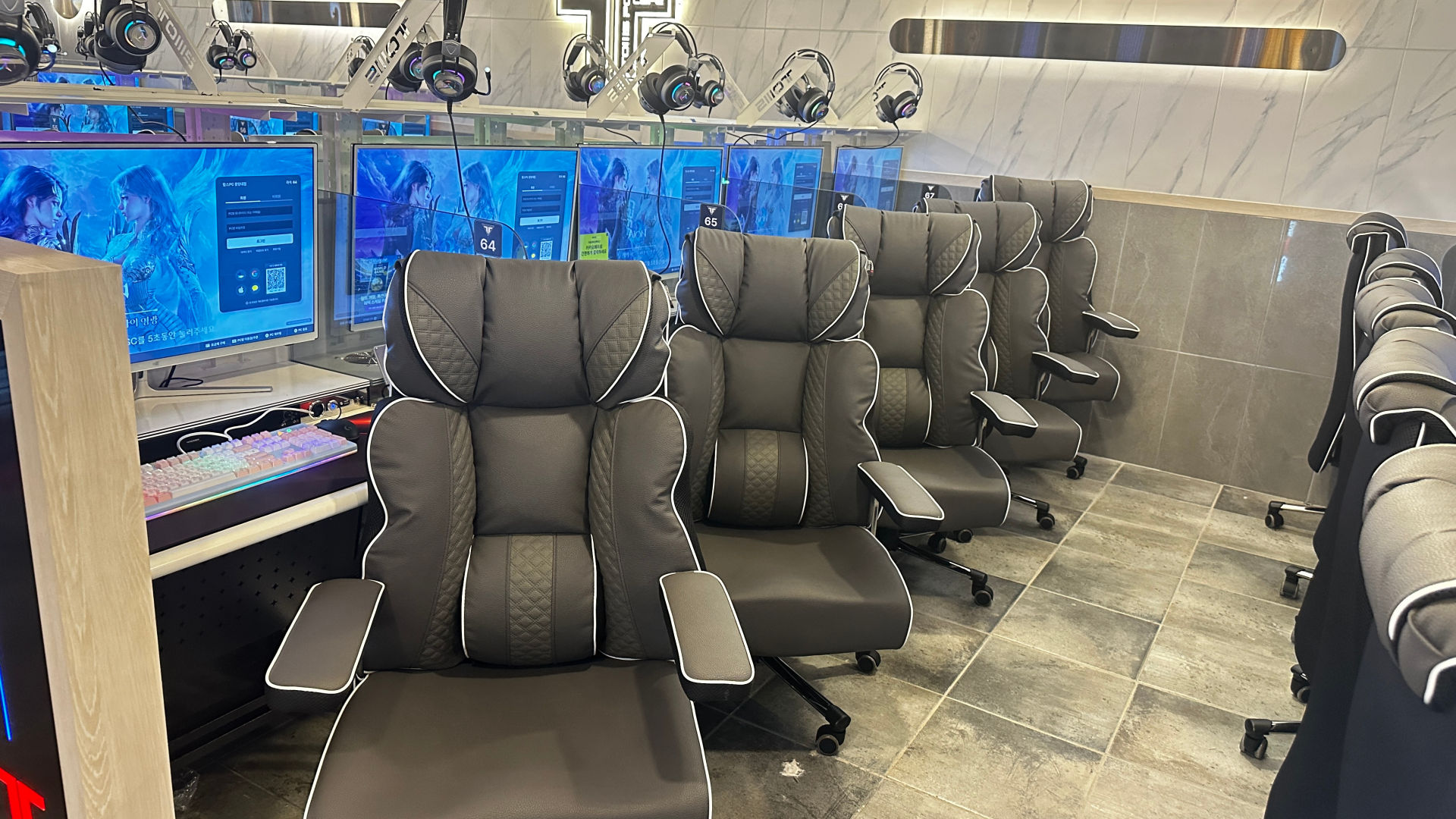

피시방 의자 배치 완료 전경 1
피시방 의자 배치 완료 전경 2

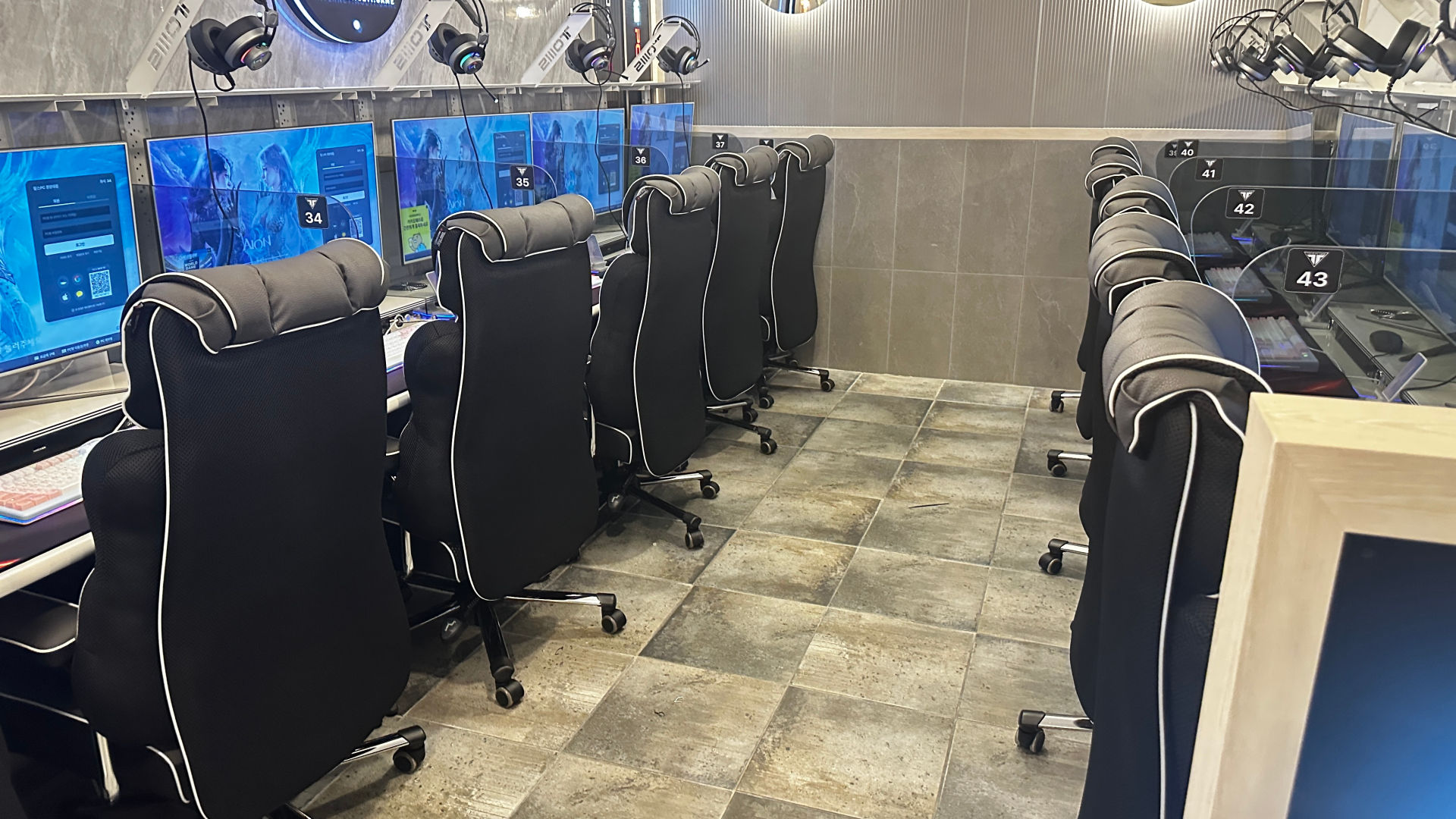

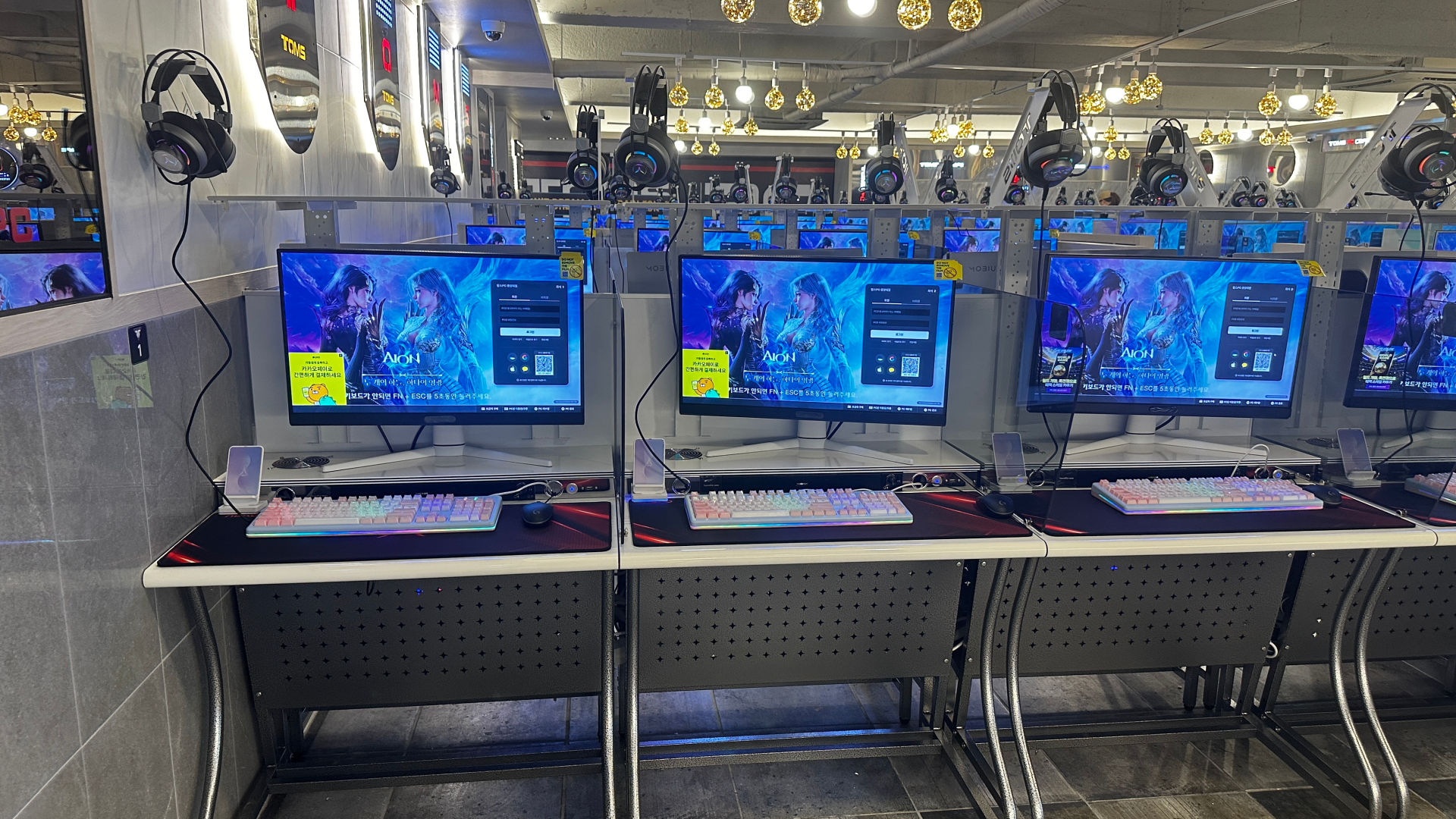

피시 셋팅 완료된 좌석
피시방 좌석 열 배치 상태

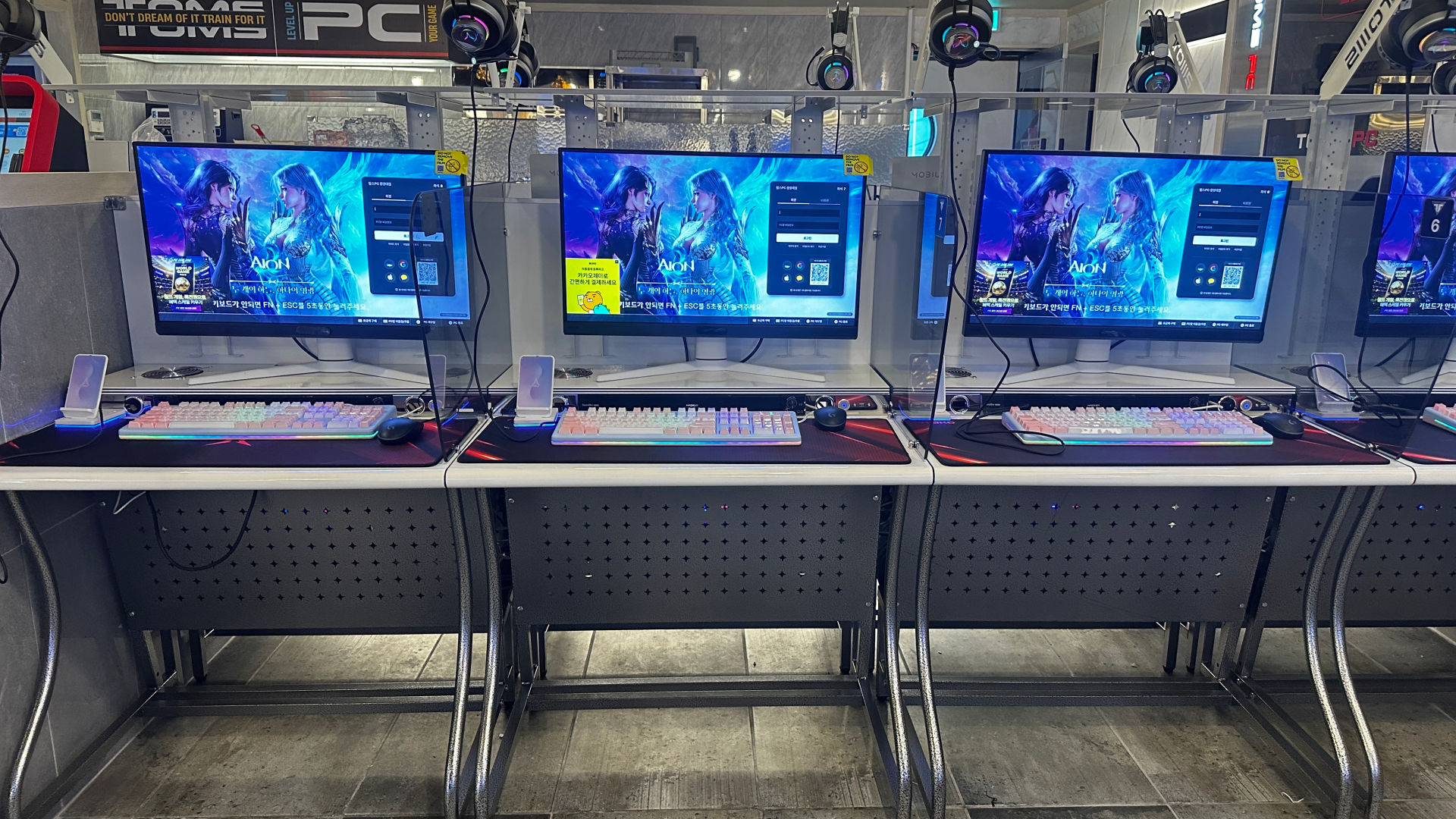

피시방 좌석에 배치된 신형 타이거 의자

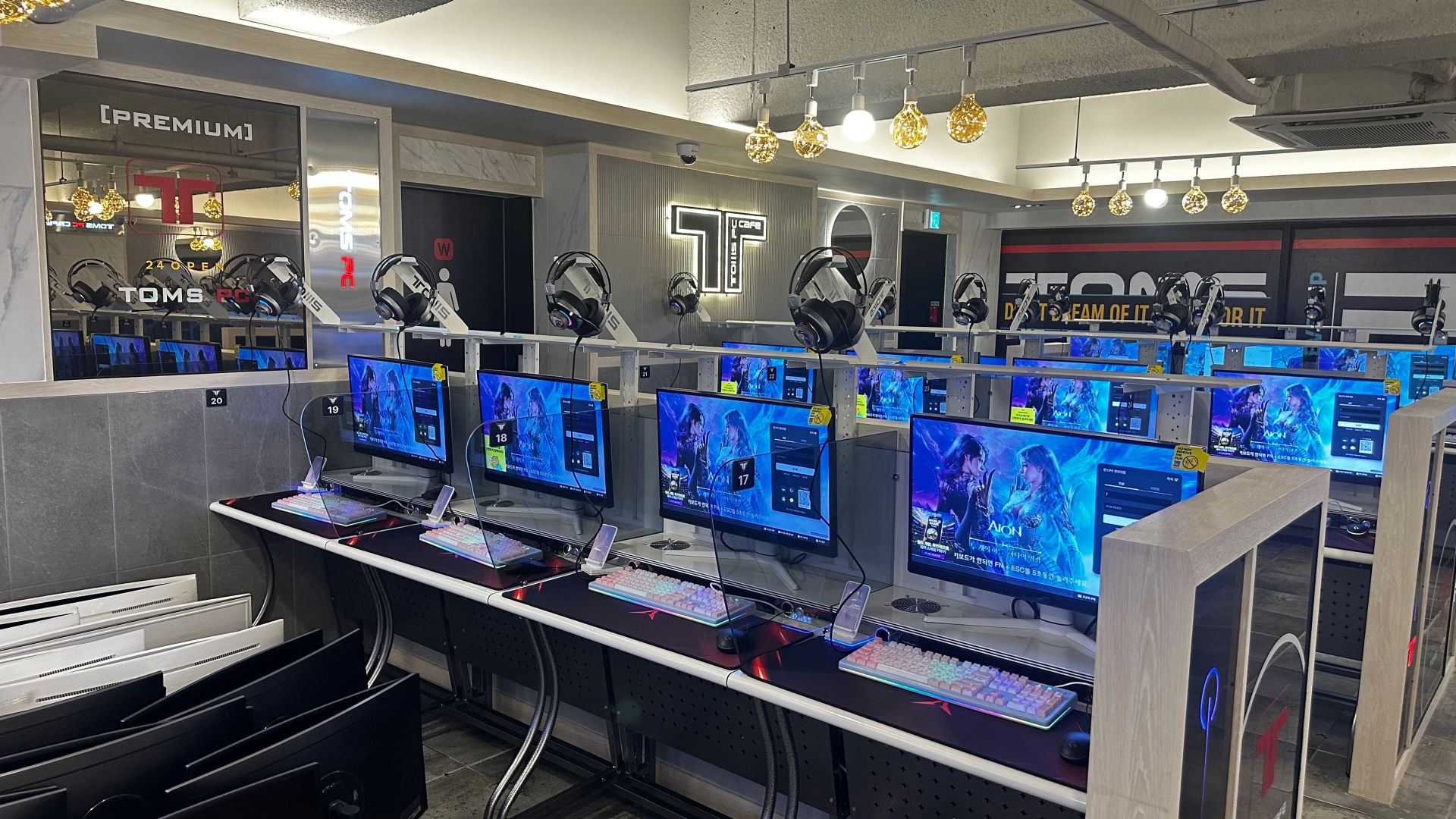

피시방 오픈 준비 완료 좌석

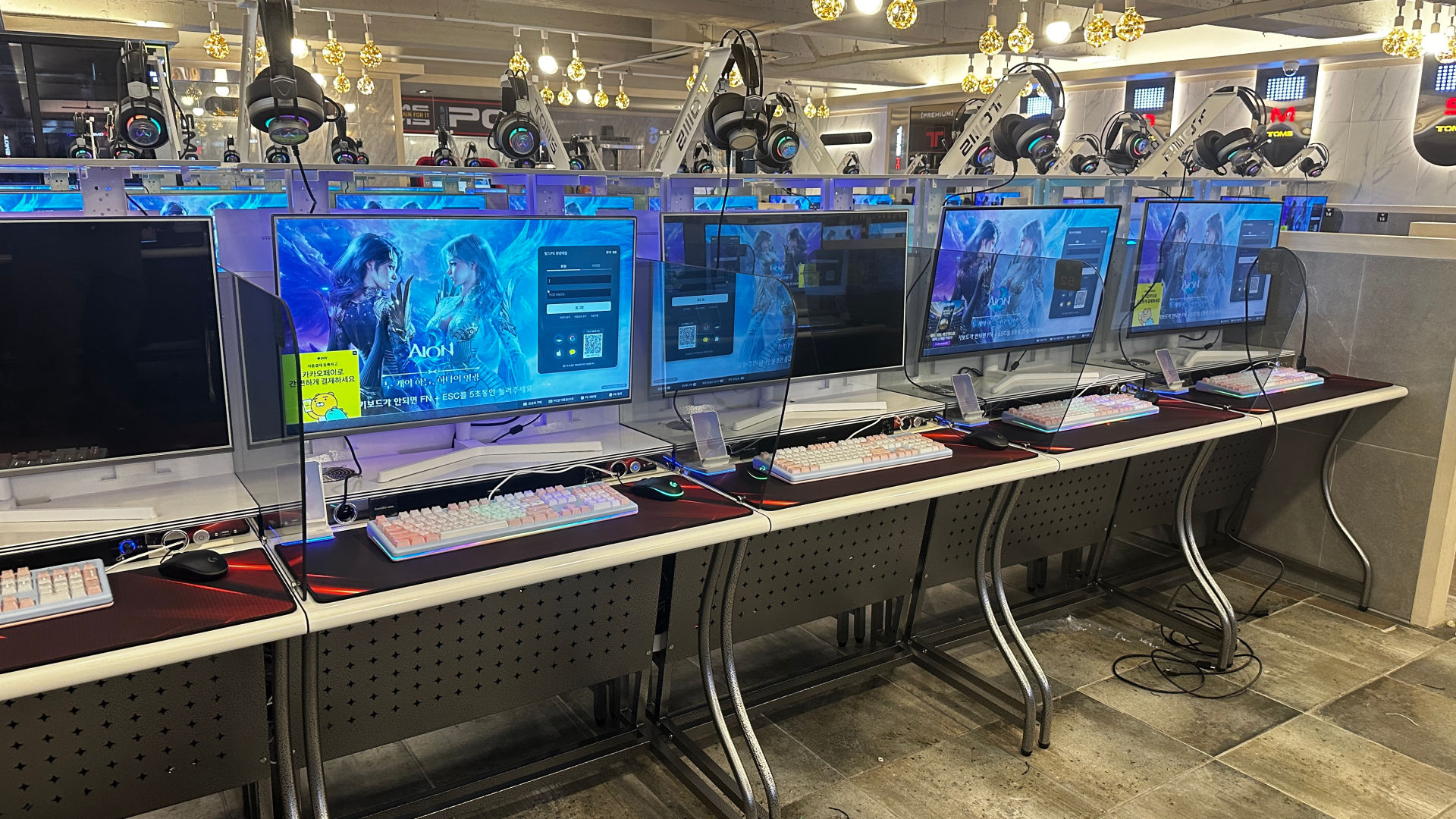

피시방 의자 납품 완료 현장

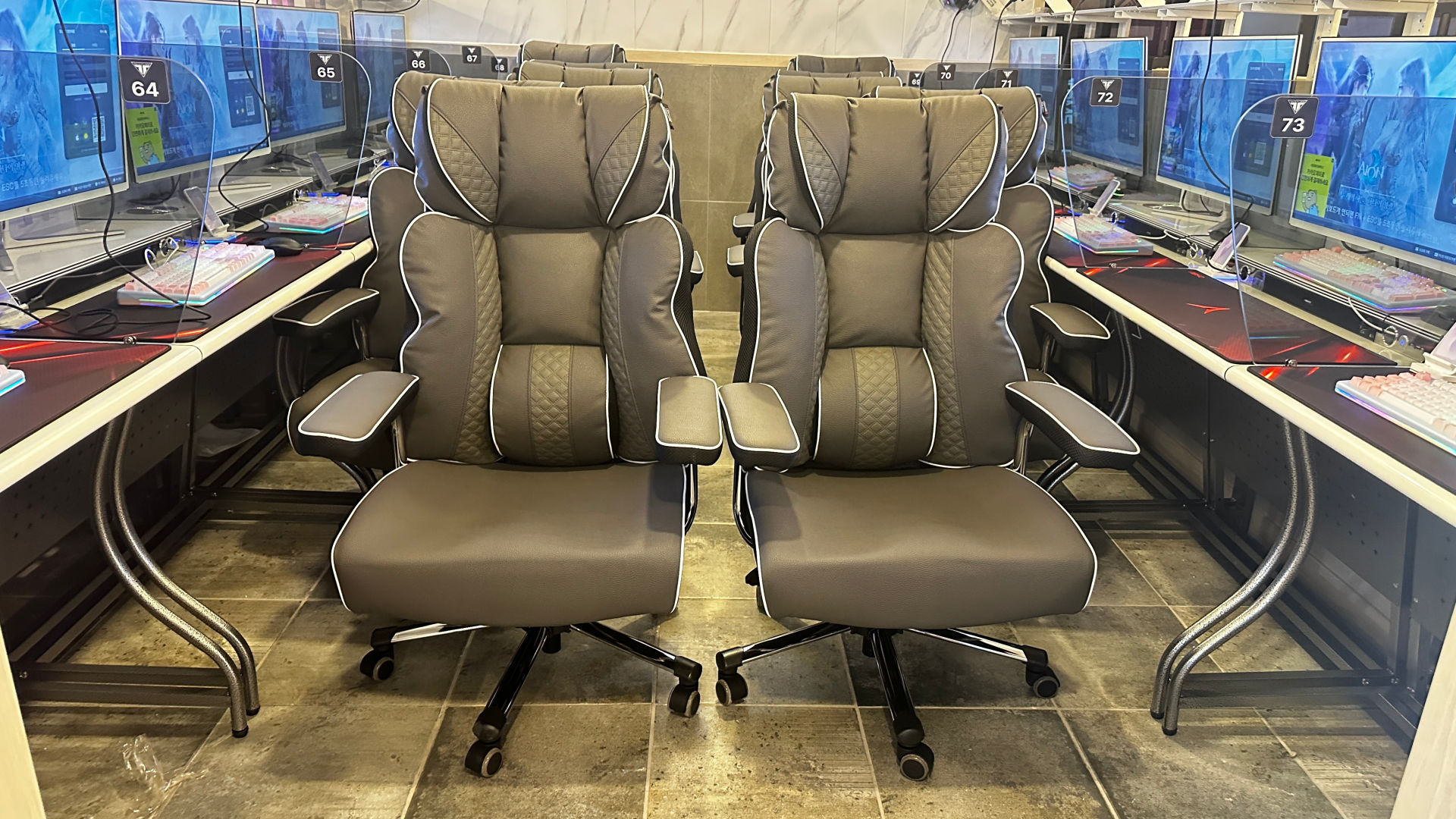

안성시 피시방 시공 최종 완료

피시 셋팅 후 의자 배치 완료

이번에 배운 것

공장에서 시간을 약속받고 진행했습니다.
근데 서드파티 부분에서 오류가 생길 걸 예상 못 했습니다.
이게 가장 큰 문제였습니다.
다음부터 레이저 각인에는 꼭 폰트를 챙겨서 넣어야겠습니다.
안 그러면 담당자가 고민하는 시간에 잊어버릴 수도 있습니다.
꼭 명심해야겠습니다.
아 참.
의자는 신형 타이거입니다.
조만간 온라인에 소개하겠습니다.

자주 묻는 질문

책상 발주 후 납기가 밀리면 어떻게 되나요?

레이저 가공 같은 서드파티 공정에서 지연이 생기면 전체 일정이 밀립니다. 이번 현장은 하루가 늦어졌고, 가능한 제품으로 먼저 시공한 뒤 다음날 타공된 부품을 받아 추가 작업하는 방식으로 처리했습니다. 피시 설치팀 일정이 이미 잡혀 있으면 연기가 어렵기 때문입니다.

피시방 책상 시공은 하루에 끝나나요?

현장 규모에 따라 다릅니다. 이번 현장은 자재 양중부터 설치 완료까지 당일에 마쳤지만, 다른 업체와 동선이 겹쳐 연장근무 3시간이 추가됐습니다. 의자는 이틀 뒤 별도로 납품했습니다.

시공 당일 다른 업체와 겹치면 어떻게 되나요?

책상 설치가 시작되면 이동 통로가 고정됩니다. 책상을 뛰어넘을 수 없기 때문입니다. 이번 현장은 전기 3명, 에어컨 2명, 필름 2명, 간판 2명, 냉장고·집기류 3명이 몰려 통로 이용이 어려웠고 작업 시간이 3시간 늘었습니다. 일정 조율을 미리 하시는 게 좋습니다.

피시방 책상 시공에 나사가 몇 개나 들어가나요?

유리, 선반, 브라켓, 각종 고정나사를 합치면 2천 개가량 들어갑니다. 나사가 3종류라 종류별·구역별로 분류하면서 진행해야 불량 검수가 가능합니다.


철거부터 실측, 시공, 의자 납품까지 한 현장이 끝났습니다.
시공 일정 잡으실 분들은 미리 연락 주시는 게 낫습니다. 100% 예약제로 운영합니다.

“1년 만에 방석이 뜯어진 이유 — 국산 원단과 수입 원단의 차이”

지역·규모별 정확한 비용이 궁금하신가요?

인천·수도권 PC방 현장 방문 측정 후 맞춤 견적을 무료로 드립니다.

댓글 남기기
