서울 강북 PC방 100대 신규 오픈 시공기 — 계약부터 완료까지 21일

PC방을 처음 창업하는 분들이 가장 궁금해하는 것 중 하나가

“계약하면 실제로 얼마나 걸리나요?”입니다.

서울 강북구에서 첫 PC방 창업을 준비하던 [OO수유점] 대표님의 시공 전 과정을 타임라인으로 공개합니다.

## 시공 개요

  • 위치: 서울 강북구 [수유동]
  • 규모: 100대 (면적 약 [120]평)
  • 총 소요 기간: 계약 후 21일 (현장 실측 포함)

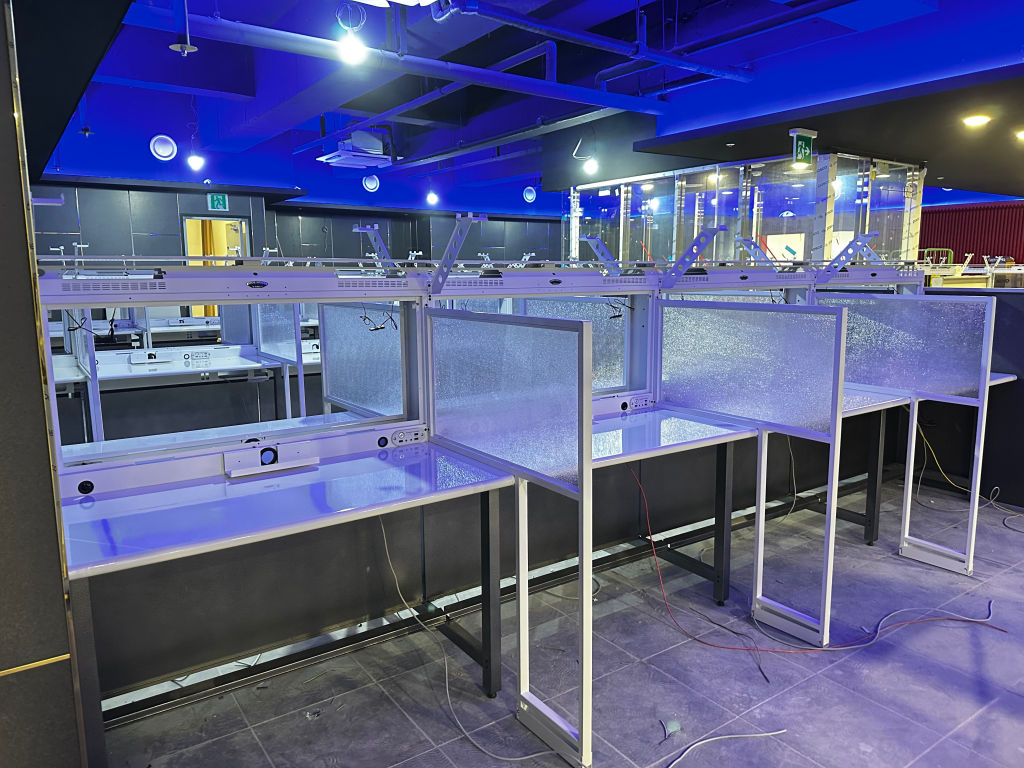

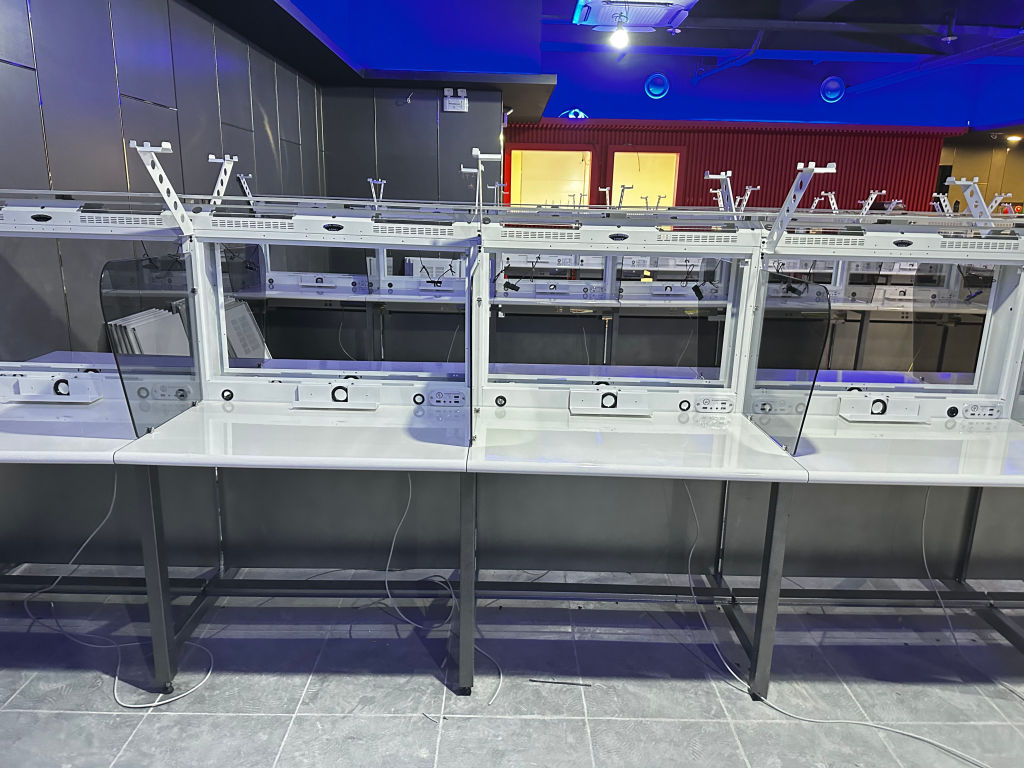

  • 시공 기간: 실제 작업 2일
  • 적용 제품: [쿨하우스], [아바타킹]
  • 추가 옵션: 파티션, 선반

## 상담부터 계약까지 (D-21~D-14)

D-21: 카톡 첫 문의. 평수와 예산 범위 공유.
D-20: ZYTN 담당자 현장 방문. 실측 및 구조 확인 (약 1시간 소요).
D-19: 레이아웃 2안 제시 및 견적서 발송.
D-17: 현장실측후 계약
D-14: 계약금 입금 후 자재 발주 시작.

## 자재 준비 및 납품 (D-14~D-7)

계약 후 약 1주일간 자재를 준비했습니다. 책상 상판과 프레임을 공장에서 제작하고 도장 및 마감 처리 후 현장 반입 준비를 완료했습니다.

의자는 재고 보유분으로 즉시 출고 가능했습니다. 파티션과 선반 자재는 별도 업체와 협조해 납품 일정을 조율했습니다.

## 시공 7일 타임라인 (D-7~D-0)

D-7: 책상 설치 일정 현장 전달(인테리어 소장님)
D-6: 콘센트 배치(콘센트간 간격확인)를 위한 실측 도면 전달(전기팀).
D-5: 벽면 마감 일정 확인(금속팀).
D-4: 랜 작업 일정 확인
D-3: 컴퓨터 입고일 점검
D-2: 책상 자재 입고 및 책상 하부 설치 (콘센트 조정)
D-1: 책상 상부 및 파티션 설치, 마감 작업
D-0: 인수 완료. pc셋팅  시작.

## 첫 창업자가 놓치기 쉬운 것들

이번 시공을 통해 첫 창업 고객이 간과하기 쉬운 포인트를 정리했습니다.

인테리어와 금속팀의 협업 부재 (돌출이 있으면 안된다고 사전협의 했음에도, 돌출발생)

인터넷·전기 공사 일정 조율: 가구 시공과 별도로 진행되는 공사이므로, 일정이 겹치지 않도록 사전 조율이 필요합니다. ZYTN 시공이 끝난 뒤 다른 공사가 들어오면 콘센트 및 랜 케이블 확장이 불가능 한 경우가 가끔 발생합니다.

엘리베이터 사용 일정: 서울 도심 건물은 화물 엘리베이터 사용 시간이 제한된 경우가 많습니다. 사전에 관리실과 협의해 두세요.

좌석 수는 넉넉하게 계획하지 않아도 됩니다: 빡빡하게 채우는 것보다 여유 있는 책상크기가 고객 만족도와 체류시간에 더 유리합니다.

“처음 창업이라 걱정이 많았는데, 일정 관리부터 레이아웃까지 다 가이드해 주셔서 편했어요.” — [수유동] 대표
